钠离子电池储能电站:0.1%的品类,不足1%的入场券,0个可用的分时因子
10月15日,生态环境部办公厅发出两份函,共11项CCER方法学公开征求意见,16号挂网,好多伙计来问我关于这些方法学有了,是不是项目就能开发了,碳怎么算钱。方法学专业性很强,我还是从自己熟悉的能源出发,认真解读一下。
钠离子电池储能电站排在第一份函的附件10,附件11是它的编制说明
我把方法学和编制说明认真读了几遍,又把能查到的产业数据对了一遍。结论可以压成三个数字:
0.1%,是钠离子电池在新型储能装机中的份额;按能量算更低,约0.08%。
不足1%,是碳收益对项目经济性的贡献——换哪个口径,都进不了1%。
0,是生态环境部已经公开发布的逐小时电网排放因子数量。方法学却要求逐小时取值。
第一个数字说明这是一张小品类的入场券;第二个说明这张券不值多少钱;第三个说明,这张券现在可能还印不出来。
01
先把公式说清楚:这是一笔“峰谷碳差”的生意
方法学8章1个附录,实施阶段只有4个参数:分时上网电量、分时下网电量、源于新能源场站的分时充电电量、分时电力二氧化碳排放因子。设计阶段参数为0。
公式只有三条:
基准线排放:BE = Σ 放电量 × EF(d,h)
项目排放:PE = Σ(下网电量 + 新能源充电电量)× EF(d,h)
减排量:ER = BE − PE
把三条并起来看,会发现一个被“储能替代煤电”的叙事遮住的事实:这个项目不生产零碳电,它买卖的是不同小时之间的碳强度差。
充电时,它按当时的电网排放因子“欠”一笔碳;放电时,按当时的因子“还”一笔。还的比欠的多,才有减排量。多出来的部分,不是因为它发了绿电,而是因为它把电从碳强度低的时段搬到了碳强度高的时段。
设往返效率为η,放电量为Q,充电量为Q/η。令ER>0,两边约掉Q:
EF放 / EF充 > 1/η
η取85%,这道门槛是1.18倍。放电时段的电网排放因子,必须比充电时段高出18%以上,项目才有正减排量。比值掉到1.0,等于白搭上17.6%的损耗,减排量为负。
这是整份方法学的关键。它决定的不是技术路线,是选址和运行策略:煤电占比高、日间碳差大的华北、华东,账算得过来;新能源渗透率高、日内碳曲线被抹平的西北、西南,账很难算。同样是100MW/200MWh,按相同的峰谷形状推算,放在山西(2023年省级因子0.6634)和四川(0.1564),碳收益能差4倍以上。
方法学没有规定充放电策略,也没有要求配套新能源。它只认计量表上的分时电量。这一点,比“是否直连新能源”重要得多——直连本身不产生减排,直连带来的“在低因子时段充电”才产生减排。
02
五道门,没有规模门槛
适用条件有五条,按申报顺序排:
第一道,调度调用。只认电网侧独立储能,和“具备条件独立运行”的新能源配建储能。发电企业自用的电站自用储能、用户侧储能,不在范围内。判断标准不是“有没有接电网”,是“听不听调度”——按市场出清结果或调度指令运行,才算。
这里有个2025年以来的制度变化,方法学文本没有提,但申报时要清楚:发改价格〔2025〕136号已经明确,“不得将配置储能作为新建新能源项目核准、并网、上网等的前置条件”。强制配储退出后,“新能源配建储能”这个场景的性质变了——过去是并网的前置成本,现在是自愿投资。对方法学是好事:自愿投资的项目,额外性更干净;对项目方是难事:少了强制配储的兜底,配建储能的收益模型要自己跑通。
第二道,四部国标。GB/T 51048-2025《电化学储能电站设计标准》、GB/T 46957-2025《电力储能系统 并网储能系统安全通用规范》、GB/T 42288《电化学储能电站安全规程》、GB/T 44265-2024《电力储能电站 钠离子电池技术规范》。四部都是推荐性国标,但方法学把它们写成了适用条件,审定时要查设计文件、竣工图、消防验收、安全评价。
说明:GB/T 51048-2025适用于500kW/500kWh及以上,方法学本身没有规模门槛,这部标准事实上给了一个下限。
第三道,单独计量加联网。配建储能源于新能源场站的充电电量、混合站钠电部分的上下网电量,必须可单独计量,监测数据与全国碳市场管理平台联网。并网关口表计量的上下网电量免予联网——编制说明给的理由是关口表由电网企业负责计量管理、周期检定和数据采集,数据可靠。这是明确的降本安排,但注意:免联网不等于免计量,关口表仍然要检定、要校准。
第四道,产权与授权。项目业主是产权所有者或其授权法人;同一省级行政区内多站可以合并申请,但要拿到全部产权所有者的授权。
第五道,合规。符合法律法规、标准和产业政策。
一个限制要注意:方法学写的是“新建”。改扩建能不能用,没有明确。对存量站加装钠电系统、或把锂电混合站扩容,目前是灰区。
03
0.1%没错,但2025年的数字讲不了2026年的故事
截至2025年底,全国新型储能1.36亿千瓦/3.51亿千瓦时,平均时长2.58小时,同比增长84.3%。到2026年6月底,已经是1.53亿千瓦/3.96亿千瓦时。半年新增17GW、45GWh。

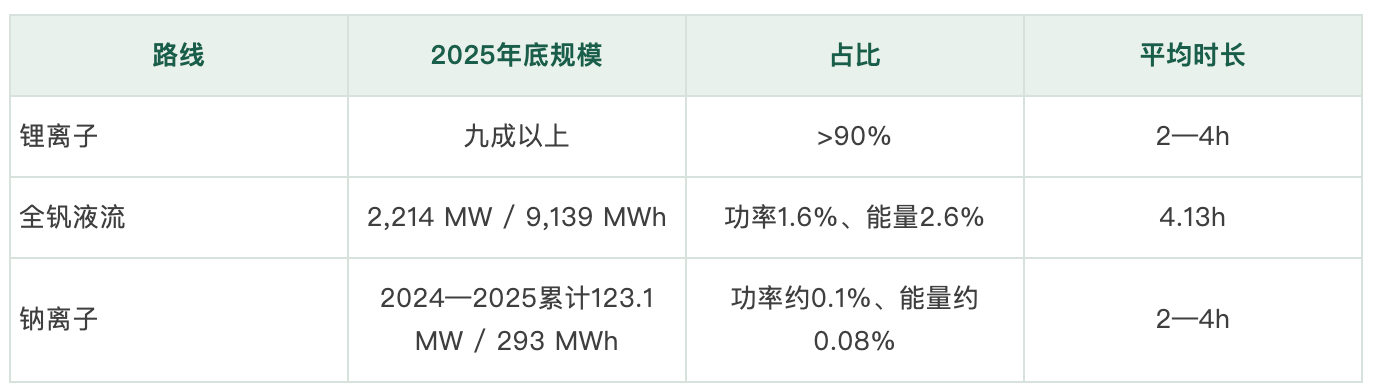

分路线看:
真正被低估的是产业节奏。
2026年6月,宁德时代在慕尼黑发布场站级钠电储能系统“天恒”,单套30MWh以上,9月在国内交付,年底出货1GWh,2027年6月启动全球交付。全球钠电制造产能2026年预计273GWh,相对当前需求严重过剩。业内把2026年称为钠电规模化元年,2028年前后看平价窗口。
所以“为什么现在需要一份国家级方法学”这个问题,答案不是“超前布局”,是“补课”。产业已经跑到标准前面了:产品在交付、产能在扩张、项目在中标,而碳的规则刚刚开始写。
成本曲线也说明了同一件事。2026年9月河北任丘100MW/400MWh混合储能项目,锂电标段中标价0.518元/Wh,钠电标段1.035元/Wh;2026年4月全国2小时锂电系统中标加权均价0.5459元/Wh;全钒液流2025年底系统成本已降到1.95元/Wh,2026年10月围场项目中标仍是1.95元/Wh。
按这个价格:钠电是锂电的2.0倍,液流是锂电的3.8倍。不是很多文章里写的“贵1到3倍”“贵3到6倍”——那是上一轮价格周期留下的数,配上了新的分母。
04
收益:把“三个方案”换成“一张敏感性表”
很多解读把方法学的收益分成“全部电网购电”“30%直连”“100%直连”三个方案,结论是“直连越多、减排越多”。
这个算法读错了公式。
方法学公式(2)里,下网电量和源于新能源场站的充电电量,乘的是同一个小时的同一个因子。没有“直连专用因子”,也没有“直连就按低因子算”这回事。直连只在一件事上起作用:它让你更容易把充电安排在低因子时段。如果你的直连电量是在晚高峰充的,PE照样高。
所以正确的变量不是“直连比例”,是“充电时段因子”和“放电时段因子”。我把这两个变量做成一张表。
测算假设(方法学未规定,全部为个人设定):
● 规模100MW/200MWh,年等效充放300次,年放电60,000MWh;
● 往返效率85%,年充电70,588MWh;
● 不考虑站用电、辅助服务、容量衰减对电量的影响;
● 减排量按方法学公式计算,不含任何保守性扣减。

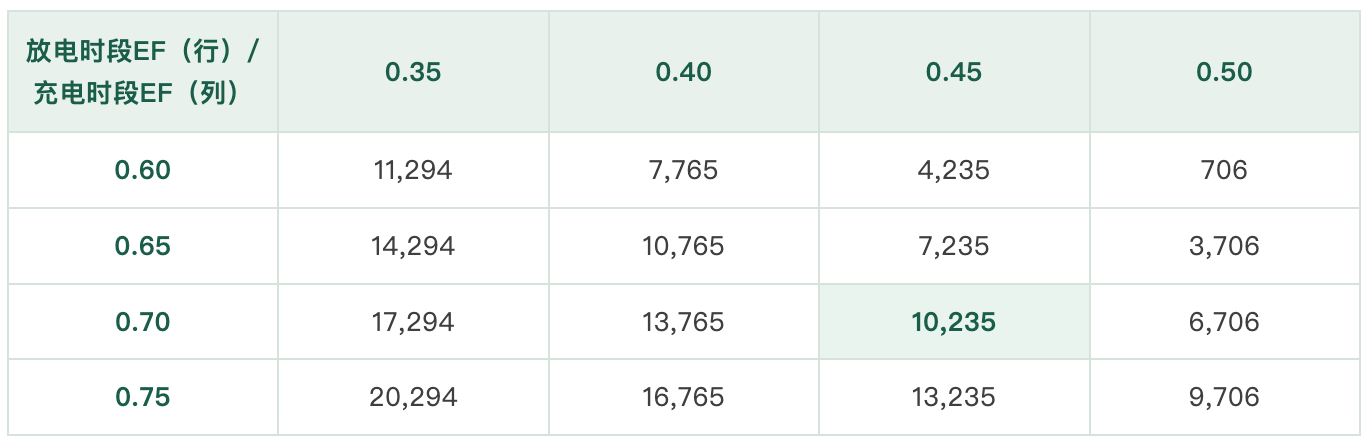

单位:吨CO₂/年
中心情景取0.70/0.45(华北煤电为主电网的典型日间曲线),年减排10,235吨。按CCER 90元/吨计,年收益约92万元。
这张表值得看的是对角线两端的差:同样是100MW/200MWh,峰谷碳差从0.10拉到0.40,年收益从6万元到183万元,差近30倍。碳收益不是一个可以按“行业平均值”估算的数,它是一个选址参数。
也正因为如此,1.18倍的门槛不是理论游戏。表里最靠近临界线的是充电0.50、放电0.60那一格:比值1.20,只比门槛高2个百分点,年收益只剩6万元。碳曲线再平一点,就是零。
再看四个口径:
四个口径,四个数,指向同一个结论:碳收益是零头,不是现金流。
还有一条约束,比收益率更严:计入期只有10年。
方法学5.2.2写得很清楚,计入期“最长不超过10年”,起算点是申请登记减排量的产生时间,且必须在联网试运行之后。首批减排量要到投运后12—20个月才能登记,所以名义10年,折现后大约相当于8.3—9年。
这意味着两件事:

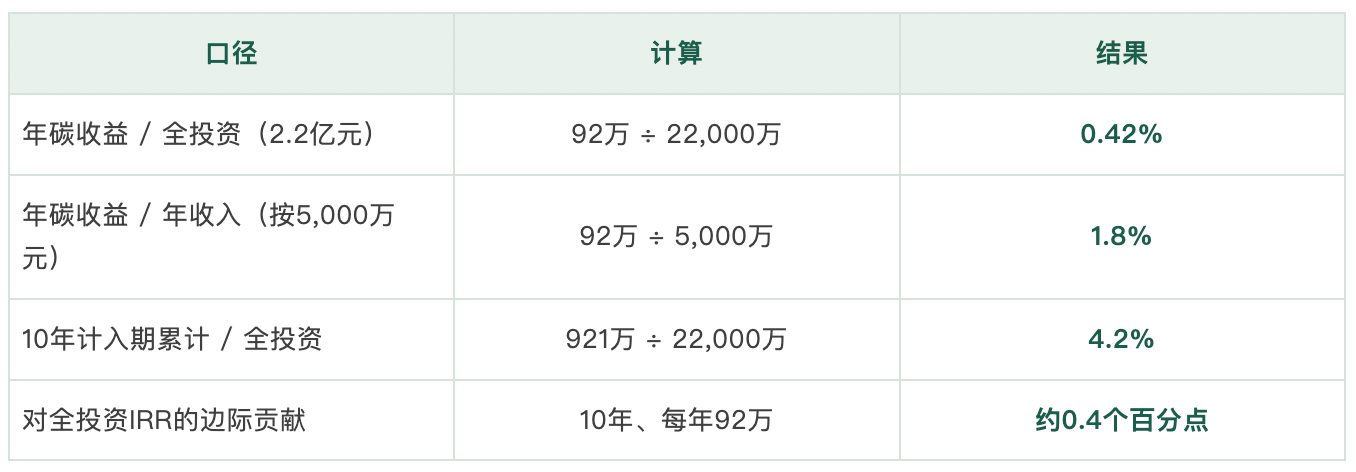

第一,把总投资除以年碳收益,会得出“两百多年回本”这种数。算术没错,但现金流只存在10年,分子和分母不在一个时间尺度上。正确的说法是“10年累计碳收益921万元,为总投资的4.2%;折现后约550—600万元,约2.5%”。
第二,碳收益不能按“每年都有”入模,要按“10年、延迟1—1.7年起算”入模。按全投资IRR 8%测算,它对收益率的贡献约0.4个百分点。一个理性的投资决策,不会因为0.4个百分点改变。
全国盘子也一样小。编制说明估算,当前已建及在建项目年减排量约1.6万吨,按90元/吨是144万元;到2030年增至25万吨,对应2,250万元。注意这个1.6万吨:按单站1.02万吨/年反推,全国钠电装机约相当于1.5个标准站——正好对上293MWh的累计投运量。数据是自洽的。
05
成本;价格曲线比方法学跑得快

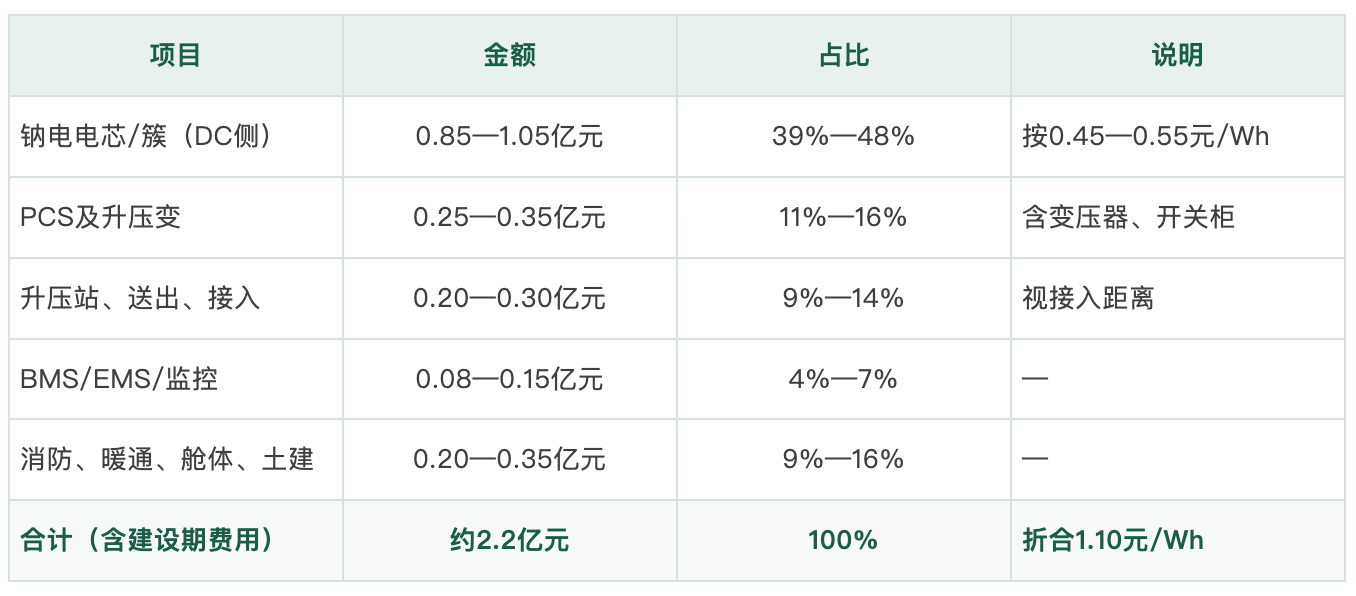

按2026年9—10月的公开中标价重算一个100MW/200MWh钠电站:
电芯占四成到近一半,这是钠电成本降不下来的原因——正极材料和电芯产线还没摊薄。但注意,这个比例已经比2025年下降:系统集成、PCS、升压环节的价格战,比电芯更狠。
软性投入(CCER独有):

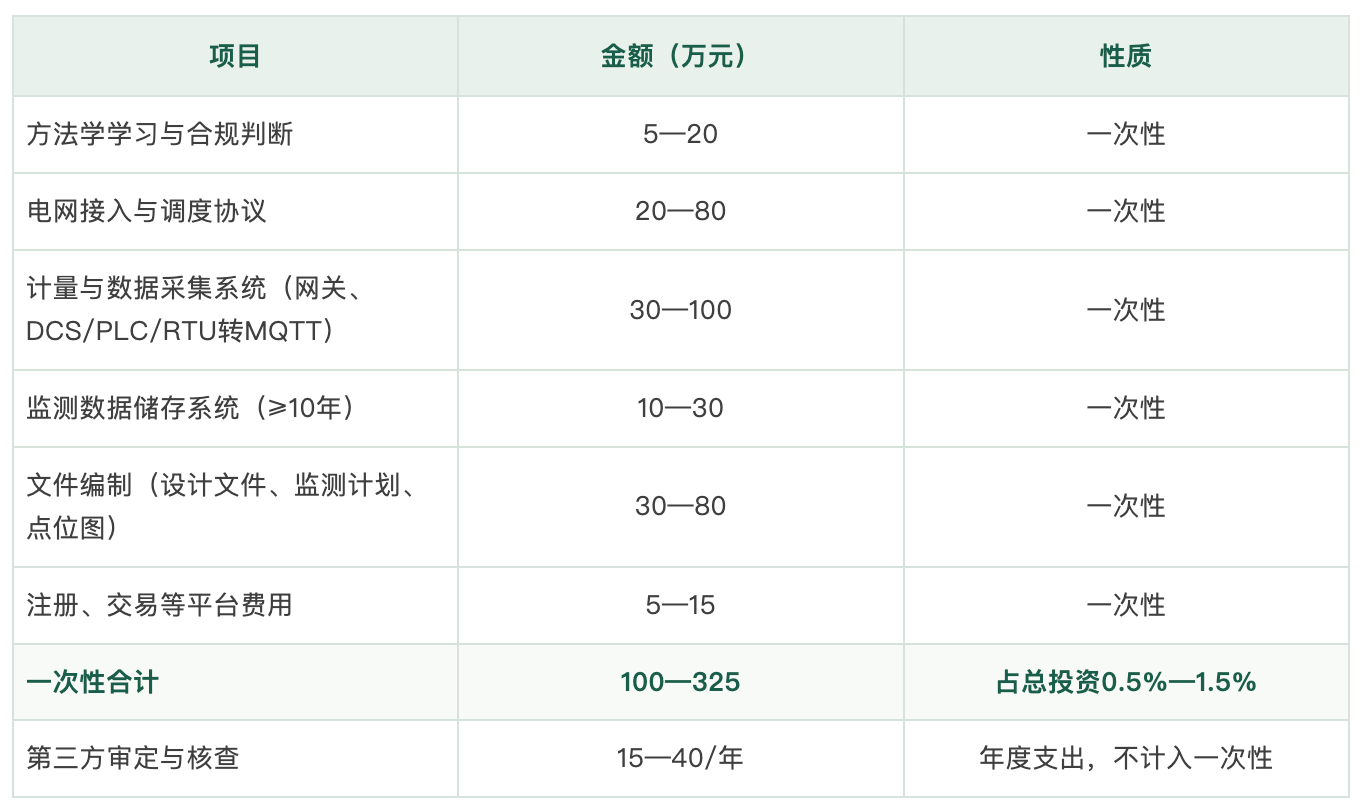

核查费不能塞进“一次性合计”,是很多测算的通病。要是每年做的话,按10年计入期算是150—400万元,比一次性投入的低值还高。

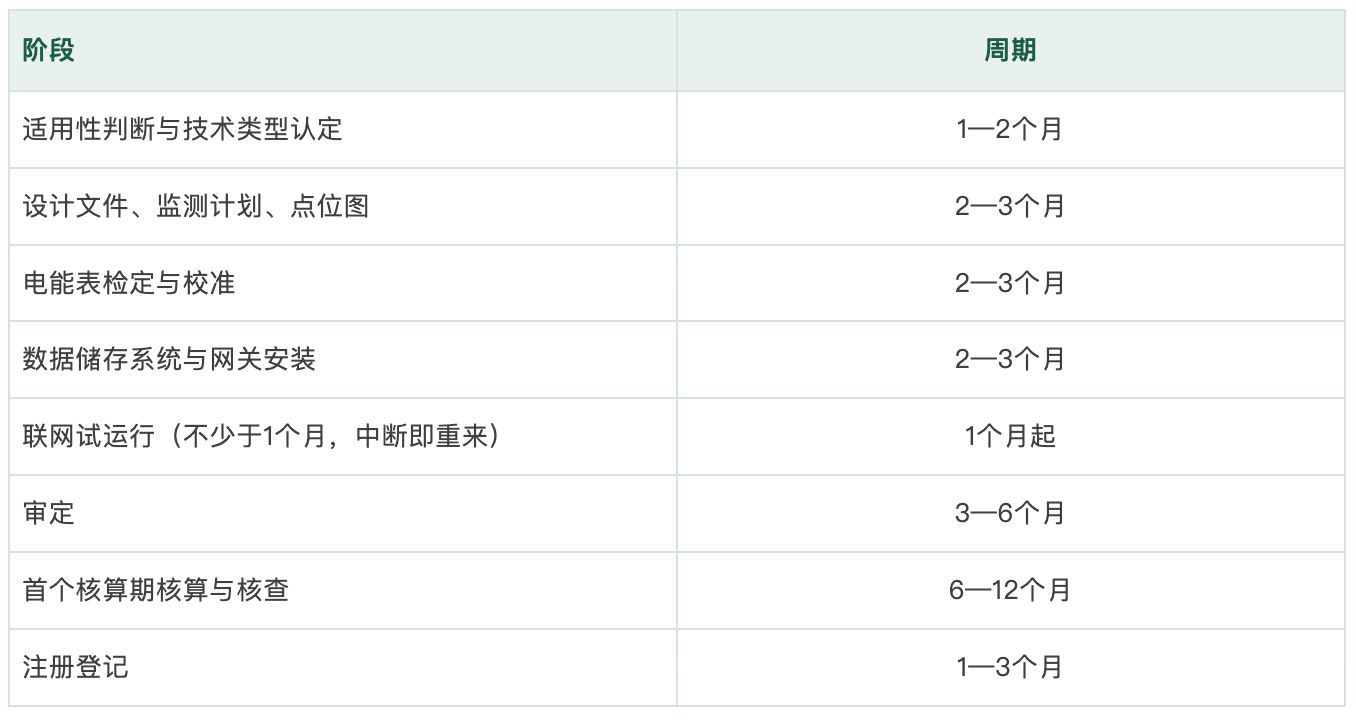

时间成本更高。关键路径大致是:
储能项目建设周期8—14个月,CCER侧从投运到首批减排量登记12—20个月,从开工到首批CCER落地20—34个月。部分环节可以并行,但“联网试运行中断即重来”这一条,会把并行省下的时间吃回去。
真正的成本不是这几百万,是计量点位必须在一次设计时画进去。等项目建完再在PCS支路加表、改接线、补网关,代价是前期的一到两个量级。这句话值得写进每一个项目的前期策划。
收益端,2026年1月国家层面首次落地电网侧独立储能容量电价(发改价格〔2026〕114号),按煤电容量电价约165元/千瓦·年为基准、按放电时长折算,100MW项目年容量电费约1,650—3,300万元;加上现货价差、辅助服务、容量租赁,全年收入约3,650—6,800万元。扣除运营成本,全投资IRR大致6%—9%;加杠杆后资本金IRR通常高于全投资IRR,按70%负债、3.5%融资成本测算约9%—13%。
06
四个真正的风险点
市面上常见的四条担忧是:效率与衰减不监测、直连碳账保守、绿证重复计算、因子换年。第一条不成立,第二条和第三条互相矛盾,第四条只说对了一半。真正该担心的是另外四件事。
第一,分母还不存在。
方法学表5要求“第y年第d天第h小时”的区域/省级电网因子。生态环境部目前只发布年度因子:2023年全国0.5306,华北0.6361,华东0.5500,南方0.4042,西南0.2472;省级从四川0.1564到山西0.6634。没有逐小时序列。
这不是精度问题,是数据产品缺位。后果是连锁的:
● 设计阶段编不出设计文件——表2到表4要求用最近自然年的分时电量,但EF无处分时取值;
● 审定机构“以审定时最新公布的分时因子为准”,无值可取;
● 核查机构“以第y年分时因子为准,未公布用最近年份”,只能拿年度因子替代,等于把逐小时计算降维成年度计算,方法学的“峰谷套利”逻辑整体失效。
编制说明说“按照生态环境部组织公布的相关数据确定”,但它假定了一个还没发布的数据。这是方法学落地的第一硬约束,也是很容易被忽略的一条。
第二,混合站怎么切。
方法学要求混合站的钠电部分“上网、下网电量可单独计量”,但没写怎么分。混合站通常共用PCS、升压变、关口表;钠电和锂电在交流侧汇流后,只有一个关口计量点。按容量比例分摊,与“单独计量”的字面要求冲突;按支路加表,PCS和变压器损耗怎么分?改一次接线,成本谁承担?
这是审定现场的第一个问题。申报前不解决,核查阶段一定被打回。
第三,合并申请的时钟。
方法学允许同一省多站合并申请,但计入期从“最早投运并联网”的站起算10年。2026年投运、2028年扩建的打包项目,第二个站只剩8年;2030年再加,只剩6年。
本意是降低小项目开发成本,实际效果是“先建先得、后建吃亏”。对打算分期滚动开发的企业,这是一个反激励。
第四,充电电量的边界,不是权属。
关于直连电量,市场上常见两种互相打架的说法:一种说方法学按电网因子扣减“太保守”,另一种说直连电量被风电CCER和储能“各算了一次”,是重复计算。
这两种说法不能同时成立。方法学对EG_RE按电网因子扣减,意味着储能把充进来的电当作“电网电”,没有主张它的可再生能源属性。既然没主张,就不存在“同一属性被主张两次”。真正要担心的,是另一件事:
时间口径不一致。风电CCER的基准线用年平均因子,储能用分时因子。同一批电,发电侧按“平均电网”记了一次替代,储能侧又按“峰时电网”记了一次替代。物理上只发生了一次替代,账上可能记了两次。要堵的是“年平均 vs 分时”的口径差,不是绿证有没有注销。
绿证那一侧已经堵上了。《可再生能源绿色电力证书管理实施细则(试行)》(国能发资质规〔2025〕107号)第十七条(三)明确“独立储能设施放电电量不核发绿证”;第三十条(三)又规定,发电项目登记CCER后,系统会冻结并核销对应月份的绿证。业主不需要逐站去开“绿证注销证明”——系统在做这件事。
申报时真正要锁的,是专线电量有没有计入新能源场站的上网电量和CCER边界。方法学没规定,只能在购售电协议、专线协议里约定清楚,并要求场站出具该电量未申报CCER的声明。
07
给申报者三条,给方法学三条
给申报者:
第一,计量点位图和电气一次图同时画。方法学要求的三块表——上网、下网、新能源充电——在初设阶段就要定点位、定精度、定通信方式。0.5S级、DL/T 825安装、每年校准,这些不是运维阶段能补的。等建完再改,改的不是表,是一次接线。
第二,用“峰谷碳差”选址,不要用“风光资源”选址。碳收益取决于放电时段和充电时段的因子差,不取决于当地风光有多少。煤电占比高、日间负荷曲线陡的华北、华东,账好算;新能源渗透率高、日内碳曲线平的西北、西南,账难算。申报前调取拟建站点近一年的逐时电价和电网结构,先算1/η这道门槛,再谈收益。
第三,把CCER按“10年、不足5%”入模。不要按年化收益算,不要按项目全寿命算。10年计入期、延迟1—1.7年起算、折现后约为总投资的2.5%。它是期权,不是现金流。真正决定项目成败的,是电芯价格和电力市场机制。
给方法学(赶在10月23日前):
第一,明确逐小时因子的发布机制。谁发布、多久发布一次、历史序列怎么补、发布前用什么过渡值。现在这条不解决,方法学是一张无法兑现的支票。
第二,补混合站的电量分摊规则。按PCS支路计量、按容量比例分摊、还是按充放电量加权?三种都可以,但必须选一种,并说明损耗怎么处理。
第三,给“免予论证”加一个日落条款。方法学6.2条对符合条件的项目免予额外性论证,理由是“投资成本高、存在技术和投资风险障碍”。如果2028年前后钠电平价窗口兑现,这个理由就消失了,但方法学没有退出机制。建议设定阶段性评估,或与平价进度挂钩。
另外两条可选:合并申请允许分站起算计入期;明确扩容、换电芯是否改变项目边界。前者影响滚动开发的积极性,后者影响核查时的边界认定。
结语
这份方法学把门打开了,但门槛不在门上,在门外:因子、计量、切分。
真正值得注意的是那个方法学要求逐小时因子,而这个因子还没有发布。标准跑在了数据前面,储能赚的就是时间差的钱,时间粒度没了,账就没法算。
2026年是钠电的规模化元年。方法学来得不晚。
方法学决定你有没有资格,电芯价格决定你愿不愿意,分时因子决定你能不能算。
